कार्यकारी सारांश

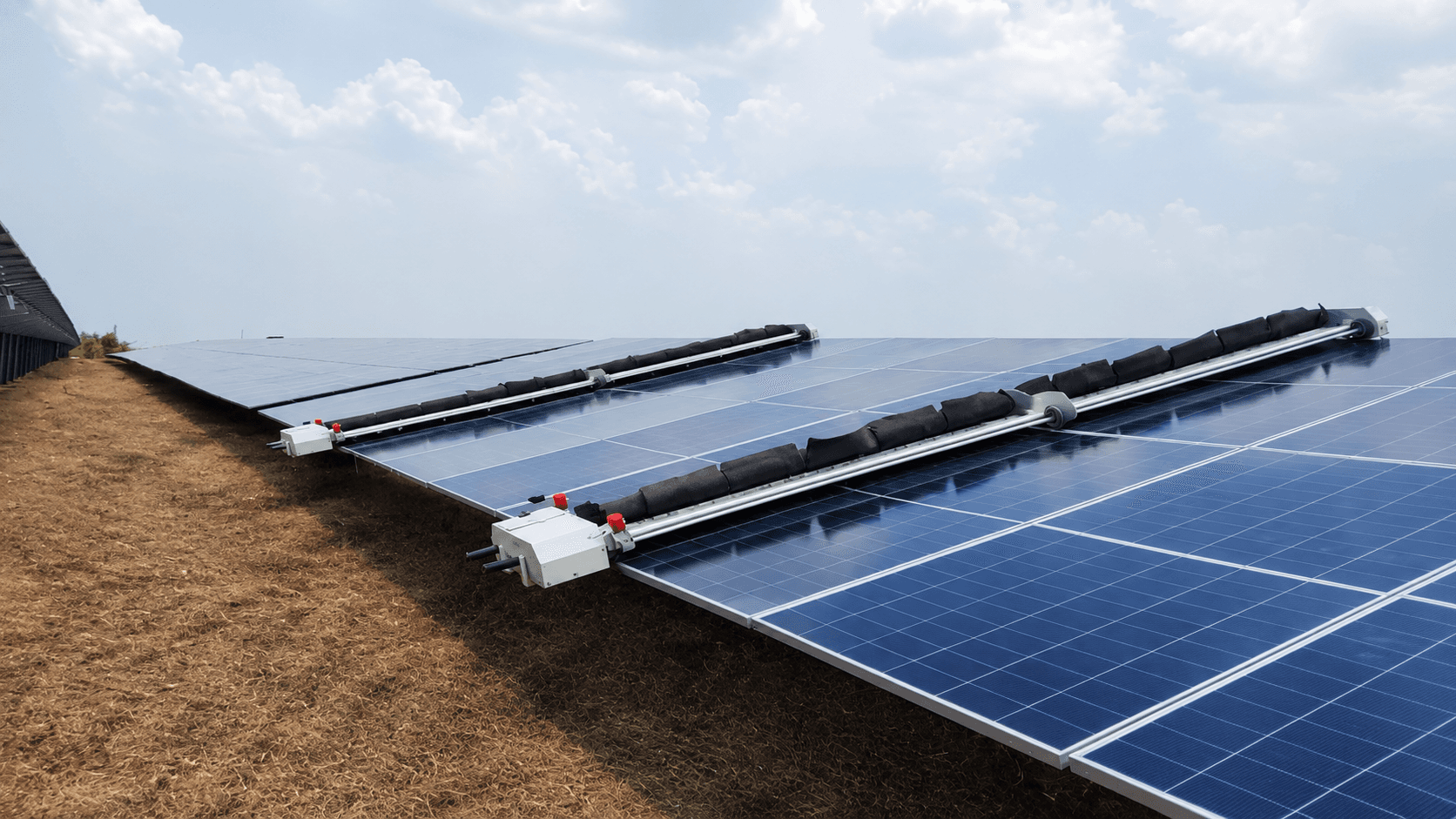

यवतमाल, सावना प्लांट महाराष्ट्र में स्थित 5 MW का ग्राउंड-माउंटेड यूटिलिटी एसेट है। यहाँ साप्ताहिक ब्लॉक योजनाओं और निरीक्षण साइन-ऑफ के साथ दो NYUMA सेमी-ऑटोमैटिक पोर्टेबल (लगभग 0.40 रोबोट/MW) का उपयोग किया जाता है। Taypro ने CAPEX के तहत सेमी-ऑटोमैटिक वॉटरलेस (जल-रहित) सफाई लागू की।
ऑपरेशंस रिपोर्ट के अनुसार प्रति वर्ष लगभग 7 लाख लीटर पानी की बचत, 187.5 MWh अतिरिक्त स्वच्छ उत्पादन, और 93 मीट्रिक टन CO₂ समतुल्य उत्सर्जन में कमी आई है (साइट द्वारा रिपोर्ट की गई जानकारी; अपने SCADA के साथ इसकी पुष्टि करें)।
रोबोटिक सफाई का अर्थ है निर्धारित चक्र और मौसम के अनुकूल ठहराव, न कि दैनिक धुलाई कैलेंडर के आधार पर मॉड्यूल को पानी से भर देना।
साइट के आँकड़े एक नज़र में
मीट्रिक | रिपोर्ट किया गया मान |
|---|---|
नेमप्लेट क्षमता | 5 MW |
राज्य / क्षेत्र | महाराष्ट्र |
स्वचालित रोबोट | , |
सेमी-ऑटोमैटिक रोबोट | 2 |
कुल फ्लीट | 2 NYUMA पोर्टेबल |
रोबोट प्रति MW | ~0.40 |
प्राथमिक सिस्टम | NYUMA |
सफाई मोड | सेमी-ऑटोमैटिक |
खरीद | CAPEX |
निगरानी | निरीक्षण-आधारित योजनाएं |
बचाया गया पानी | ~7 लाख लीटर / वर्ष |
उत्पादन वृद्धि | ~187.5 MWh / वर्ष |
CO₂ समतुल्य | ~93 मीट्रिक टन / वर्ष |
5 MW पर फ्लीट डिज़ाइन
दो NYUMA सेमी-ऑटोमैटिक पोर्टेबल (लगभग 0.40 रोबोट/MW) साप्ताहिक ब्लॉक योजनाओं और निरीक्षण साइन-ऑफ के साथ।
सावना, यवतमाल के 5 मेगावाट सांख्यिकीय बैंड (7 लाख लीटर, 187.5 MWh) का आधार है, स्थानीय PR ढलानों को अभी भी साइट-विशिष्ट SCADA प्रमाण की आवश्यकता है।
निरीक्षण-आधारित जवाबदेही के साथ ऑपरेशंस की लय
प्रकाशित साप्ताहिक ब्लॉक योजनाएँ और निरीक्षण साइन-ऑफ जवाबदेही तय करते हैं। जब टेलीमैटिक्स प्राथमिक परत नहीं होती, तब तकनीशियन ब्रश की देखभाल, ठहराव (holds), और पुनर्निर्धारित समय-सारणी के लिए स्वयं जिम्मेदार होते हैं।
सफाई की लय: नियोजित पोर्टेबल चक्र और मौसम का ध्यान
इस साइट पर NYUMA सेमी-ऑटोमैटिक कवरेज प्रकाशित साप्ताहिक ब्लॉक योजनाओं, पर्यवेक्षक की प्राथमिकता, और निरीक्षण साइन-ऑफ द्वारा संचालित होता है, न कि हर हेक्टेयर की दैनिक निरंतर धुलाई से। तकनीशियन वॉटरलेस ब्रश चक्र तब चलाते हैं जब हवा, बारिश और साइट की स्थिति सुरक्षित हो; तेज़ हवा में सफाई रोक दी जाती है, और प्रभावी बारिश के बाद, जब ग्लास पहले ही साफ हो चुका हो, तो उसे छोड़ दिया जाता है या टाल दिया जाता है।
मौसमी धूल अभी भी सफाई की तीव्रता तय करती है: व्यस्त महीनों में पोर्टेबल रोबोट को हवा की दिशा वाली किनारों, मुख्य रास्तों (haul-road) की स्ट्रिंग्स, और उन ब्लॉक पर केंद्रित किया जाता है जहाँ इन्वर्टर का प्रदर्शन सबसे कम होता है, यह आवृत्ति के मामले में ऑटोमैटिक सिस्टम के लिए उपयोग किए जाने वाले 3–10 चक्र प्रति माह के बैंड के बराबर है, जिसका अर्थ यह नहीं है कि प्रति मॉड्यूल प्रति रात एक रोबोट पास आवश्यक है। देखें सेमी-ऑटोमैटिक सिस्टम और सफाई तकनीक।
कमीशनिंग और हैंडओवर
कमीशनिंग ने पहले अधिक धूल वाले ब्लॉकों को प्राथमिकता दी, ज्यामिति और डॉकिंग या स्टेजिंग को सत्यापित किया, और तकनीशियनों को वॉटरलेस अनुपालन और सफाई रोकने के नियमों पर प्रशिक्षित किया।
यवतमाल 5 MW पर मालिकों को क्या सिखाता है
सावना, यवतमाल के 5 मेगावाट सांख्यिकीय बैंड (7 लाख लीटर, 187.5 MWh) का आधार है, स्थानीय PR ढलानों को अभी भी साइट-विशिष्ट SCADA प्रमाण की आवश्यकता है। ROI कैलकुलेटर का उपयोग करें जिसमें रूढ़िवादी GWh एट्रिब्यूशन और यूटिलिटी ऑपरेशंस फ्रेमिंग का उपयोग किया गया हो।
ऋणदाताओं (Lenders) को ब्लॉक-स्तर का प्रमाण मांगना चाहिए: हस्ताक्षरित निरीक्षण शीट और साप्ताहिक ब्लॉक योजनाएँ। 7 लाख लीटर, 187.5 MWh, और 93 tCO₂e को एक समान धारणा पर रखें।
5 MW पर क्षेत्रीय धूल का प्रभाव
यवतमाल जिले की लाल मिट्टी की धूल 5 मेगावाट के दो-पोर्टेबल टेबल पर। ड्राइव-बाय निरीक्षण से पहले इन्वर्टर डेटा में हवा की दिशा वाली पंक्तियाँ कमजोर प्रदर्शन दिखाती हैं; ब्लॉक प्रमाण के साथ प्रोग्राम की गई सफाई, टैंकर से होने वाली अनियमित धुलाई से बेहतर है।
Taypro से पहले, मैन्युअल प्रोग्राम 5 MW टेबल पर आवृत्ति, पानी की लॉजिस्टिक्स, और ऑडिट क्षमता के साथ संघर्ष कर रहे थे।
मासिक परिचालन कैलेंडर
जनवरी–फरवरी: ब्रश के घिसने और चक्र योजनाओं की समीक्षा। मार्च–जून: धूल का चरम, लागू होने पर ऑटोमैटिक रोबोट के समान 6–10 चक्र प्रति माह की सघनता; न कि पूरी प्लांट की रात भर धुलाई। मानसून संक्रमण: प्रभावी बारिश के बाद सफाई बंद करें। मानसून के बाद: सिविल या वनस्पति कार्यों के बाद रास्तों का दोबारा निरीक्षण करें।
SCADA सहसंबंध
इन्वर्टर प्रवृत्तियों को निरीक्षण टाइमस्टैम्प के साथ मिलाएं। यदि लॉग की गई सफाई के बाद भी PR कम रहता है, तो ब्रश के घिसने, आंशिक कवरेज, या उपकरण की खराबी की जांच करें।

पानी और वित्त का विवरण
टैंकर और गीली धुलाई के बेसलाइन के मुकाबले 7 लाख लीटर की बचत को मॉडल करें। साइन-ऑफ से पहले 187.5 MWh को 50% और 75% एट्रिब्यूशन पर टेस्ट करें।
फ्लीट: 2 NYUMA सेमी-ऑटोमैटिक पोर्टेबल (लगभग 0.40 रोबोट/MW)
दो NYUMA सेमी-ऑटोमैटिक पोर्टेबल (लगभग 0.40 रोबोट/MW) साप्ताहिक ब्लॉक योजनाओं और निरीक्षण साइन-ऑफ के साथ।
ESG और बीमाकर्ता पैक
इसमें नाइट ट्रैफिक प्लान, प्रशिक्षण रिकॉर्ड, और पानी और कार्बन स्लाइड के साथ निरीक्षण सप्ताहों के नमूने शामिल करें जो सुसंगत धारणाओं पर आधारित हों।
खरीद चेकलिस्ट
इस केस स्टडी से रोबोट/MW को कॉपी करने से पहले पंक्ति की पुनरावृत्ति (row repeatability) का नक्शा तैयार करें।
पानी और श्रम के लिए मैन्युअल बेसलाइन वर्ष।
अनुबंधों में ब्लॉक-स्तरीय पूर्णता प्रमाण की आवश्यकता।
सबसे अधिक धूल वाले ब्लॉकों पर चरणबद्ध कमीशनिंग।
क्लीनिंग टेक्नोलॉजी और परफॉरमेंस मेथोडोलॉजी पढ़ें।
यवतमाल को बेंचमार्क किसे करना चाहिए?
5 MW महाराष्ट्र परिसंपत्ति वाले मालिक और अर्ध-स्वचालित बाधाएं, वे संयंत्र नहीं जो बिना नक्शों के फ्लीट संख्या की नकल करते हैं।
प्रति माह कितने चक्र?
साइट के अनुसार, आमतौर पर प्रति माह लगभग 3–10 ड्राई चक्र, मौसम की अनुमति पर, न कि हर मॉड्यूल की दैनिक धुलाई।
मौसमी संचालन कैलेंडर
जनवरी–फरवरी: ब्रश की घिसाई और चक्र योजनाओं की समीक्षा करें; NECTYR या निरीक्षण लॉग में हवा और बारिश से संबंधित रोक के नियमों को मान्य करें। मार्च–जून: धूल का चरम समय, प्राथमिकता वाले ब्लॉकों पर निर्धारित चक्र घनत्व में वृद्धि (मौसम की अनुमति पर), स्वचालित फ्लीट के लिए अक्सर 6–10 चक्र प्रति माह की ओर; हर मॉड्यूल की रात्रिकालीन सफाई नहीं। मानसून संक्रमण: प्रभावी बारिश के बाद काम रोक दें या चक्र कम करें; जहां उचित हो वहां निरीक्षण-प्रधान सप्ताह। मानसून के बाद: वनस्पति या सिविल कार्यों के बाद रास्तों का पुन: निरीक्षण करें; अगले स्वीकृत सफाई विंडो से पहले ब्लॉक टाइमर अपडेट करें।
पीयर बेंचमार्किंग
बनाम यवतमाल अडेगांव (5 MW): यवतमाल पांच MW बैंड।
बनाम यवतमाल धनोराख (6 MW): छह MW यवतमाल।
बनाम यवतमाल घोंसी (7 MW): सात MW यवतमाल।
सभी प्रोजेक्ट्स, मध्यम-स्तरीय पीयर्स, और टियर-2 संदर्भ ब्राउज़ करें।
सावना पोर्टेबल कतार
हवा की दिशा वाले ब्लॉकों पर दो मशीनों को घुमाएं; धूल के मौसम के घंटों में ब्रश की घिसाई का दस्तावेजीकरण करें।
यवतमाल सावना पांच-मेगावाट कार्यक्रम
187.5 MWh बैंड पर दो पोर्टेबल, धूल के मौसम में हवा की दिशा वाले ब्लॉक पहले।
यवतमाल के लिए तकनीकी समिति का समापन संक्षिप्त विवरण
रो मैप्स, निरीक्षण नमूने, और रूढ़िवादी 187.5 MWh / 93 tCO₂e स्ट्रेस टेस्ट संलग्न करें। 7 लाख लीटर पानी की बचत के लिए उसी मान्यताओं का उपयोग करें जो जनरेशन स्लाइड्स में हैं।
निर्धारित चक्र और मौसम के प्रति जागरूक रोक, स्वचालित पीयर्स पर लगभग 3–10 ड्राई चक्र प्रति माह, मौसम की अनुमति पर, न कि पूरे संयंत्र की दैनिक धुलाई। क्लीनिंग टेक्नोलॉजी और परफॉरमेंस मेथोडोलॉजी पढ़ें।
ऊपर लिंक किए गए पीयर्स की तुलना करें; रो मैप्स प्रारंभिक होने पर संपर्क के माध्यम से लेआउट समीक्षा का अनुरोध करें।
वित्त कार्यशाला एजेंडा
मैनुअल बेसलाइन को मान्य करें; पीआर सामान्यीकरण पर सहमति; निरीक्षण की आवृत्ति की समीक्षा करें; एक ही धारणा सेट पर ESG पानी और कार्बन को संरेखित करें; पांचवें वर्ष तक स्पेयर पार्ट्स और प्रशिक्षण का बजट बनाएं।
ऑपरेशंस FAQ
चक्र कैसे निर्धारित किए जाते हैं?
साप्ताहिक NYUMA ब्लॉक योजनाएं और निरीक्षण साइन-ऑफ, न कि पूरे संयंत्र की दैनिक धुलाई।
ऋणदाताओं को क्या समीक्षा करनी चाहिए?
जल सांख्यिकी, निरीक्षण पत्रक, प्रशिक्षण रिकॉर्ड, और 50% तथा 75% एट्रिब्यूशन पर GWh स्ट्रेस टेस्ट।
ऑपरेशंस साक्ष्य सारांश
मालिकों को स्थानीय SCADA और टैरिफ के साथ रिपोर्ट किए गए पानी, उत्पादन और कार्बन सांख्यिकी को मान्य करना चाहिए; इस 5 MW केस स्टडी को परफॉरमेंस मेथोडोलॉजी, प्रोजेक्ट्स हब, और ROI कैलकुलेटर के साथ जोड़ें। निर्धारित चक्र और मौसम के प्रति जागरूक रोक, न कि संयंत्र-व्यापी दैनिक धुलाई, Taypro यूटिलिटी कार्यक्रमों को परिभाषित करते हैं।
रोबोट घनत्व की नकल करने से पहले सोयगांव, छयन, और टियर-1 पीयर्स की तुलना करें। ब्लॉक-स्तरीय प्रमाण, निरीक्षण साइन-ऑफ, पचास और पचहत्तर प्रतिशत एट्रिब्यूशन पर 7 लाख लीटर और 187.5 MWh स्ट्रेस टेस्ट के साथ ऋणदाता पैक में शामिल होना चाहिए।
निष्कर्ष
यवतमाल, सावना 5 MW रोबोटिक सफाई का प्रदर्शन करता है जिसमें 7 लाख लीटर पानी की बचत, 0.1875 GWh, और 93 tCO₂e की सूचना दी गई है, जिसे स्थानीय रूप से मान्य किया गया है। खरीद पैक बनाते समय पीयर लिंक का उपयोग करें।
