エグゼクティブサマリー

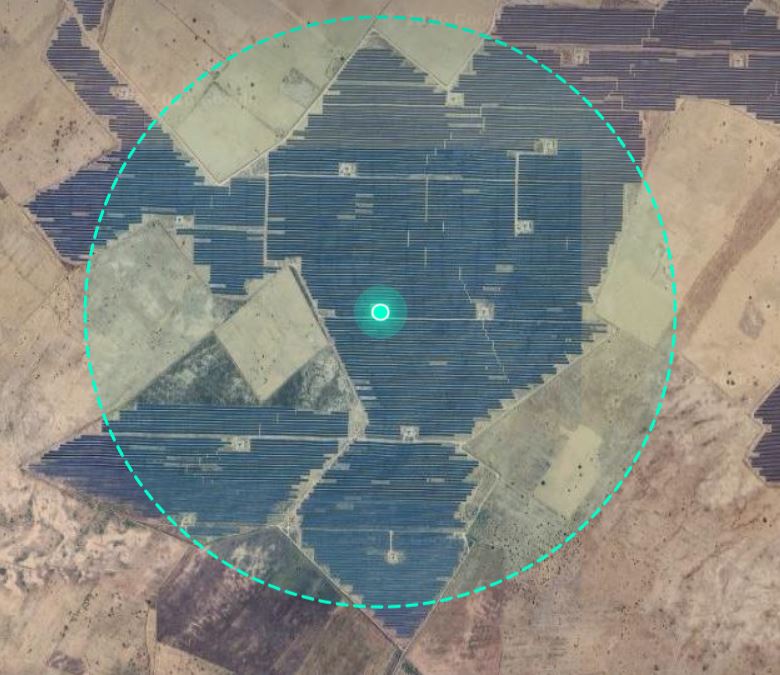

ラージャスターン州Chhayanの太陽光発電所は、150 MWの地上設置型ユーティリティ資産です。水不足と人手不足、そして砂塵の影響を受けやすい半乾燥地域という環境下で、従来の手作業による洗浄モデルは限界に達していました。Tayproは、25台のGLYDE自動ロボット(約0.17台/MW、完全自動)をCAPEX(設備投資)モデルで導入し、プロジェクト初日からNECTYRを用いた2024年型自動洗浄プログラムを運用しています。
本プロジェクトにより、年間約2,100万リットルの節水、洗浄サイクルの最適化、約5.63 GWhの追加発電量、そして一貫したグリッド係数に基づく2,790トンのCO₂排出削減を実現しました。本ケーススタディは、ユーティリティ規模でのロボット洗浄導入を検討されているオーナー、O&Mリード、および技術アドバイザー向けに、統計データ、調達の教訓、ならびにTaypro製品および他プロジェクトへの内部リンクを交えて作成されています。
投資委員会へ提出する前に、必ずSCADAデータを用いて各リットル数およびMWhの実績を検証してください。ROI計算ツールから開始し、以下の統計およびベンチマークセクションで他プロジェクトと比較することをお勧めします。
サイト統計の概要
項目 | 報告値 |
|---|---|
設備容量 | 150 MW |
州 / 地域 | ラージャスターン州 |
自動ロボット台数 | 25 |
半自動ロボット台数 | なし |
合計ロボット数 | 25台 |
MWあたりのロボット台数 | 約0.17 |
主要システム | GLYDE |
洗浄モード | 完全自動 |
調達形態 | CAPEX(自社保有) |
監視 / 運用 | NECTYRフリート可視化ダッシュボード、自動サイクルスケジュール設定、遠隔性能モニタリングおよびアラート管理 |
稼働開始(ロボティクス) | 2024年 |
節水量(報告値) | 年間約2,100万リットル |
発電量増加(報告値) | 年間約5.63 GWh |
CO₂換算削減量(報告値) | 年間約2,790メートルトン |
数値は現場からの報告値です。受け入れ基準を策定する際は、パフォーマンス手法および洗浄技術のガイドラインと併せてご確認ください。
地域的な汚れとパフォーマンス比(PR)の経済性
ラージャスターン州の半乾燥地域では、モジュールガラス上に砂塵が素早く堆積します。長期間の乾燥で微粒子が固着し、短期間の雨は一部を流すものの、風下側の端や道路に面したストリングには泥汚れを残します。150 MW規模のプラントにおいて、パフォーマンス比(PR)が0.5ポイント低下することは、年間発電量に大きな影響を与えます。オーナーにとって重要なのは、単にガラスが綺麗に見えることではなく、洗浄が適切にスケジュールされ、記録され、発電回復と相関しているかという点です。
Taypro導入前は、手作業による洗浄プログラムでは頻度、水の供給ロジスティクス、監査可能性の面で課題がありました。給水車への依存や遠隔地への人員配置は砂塵シーズンに対応しきれず、発電量が月ごとに変動する際、監督者は財務部門に対してブロックレベルでの根拠を示すことができませんでした。
150 MWにおけるフリート設計思想

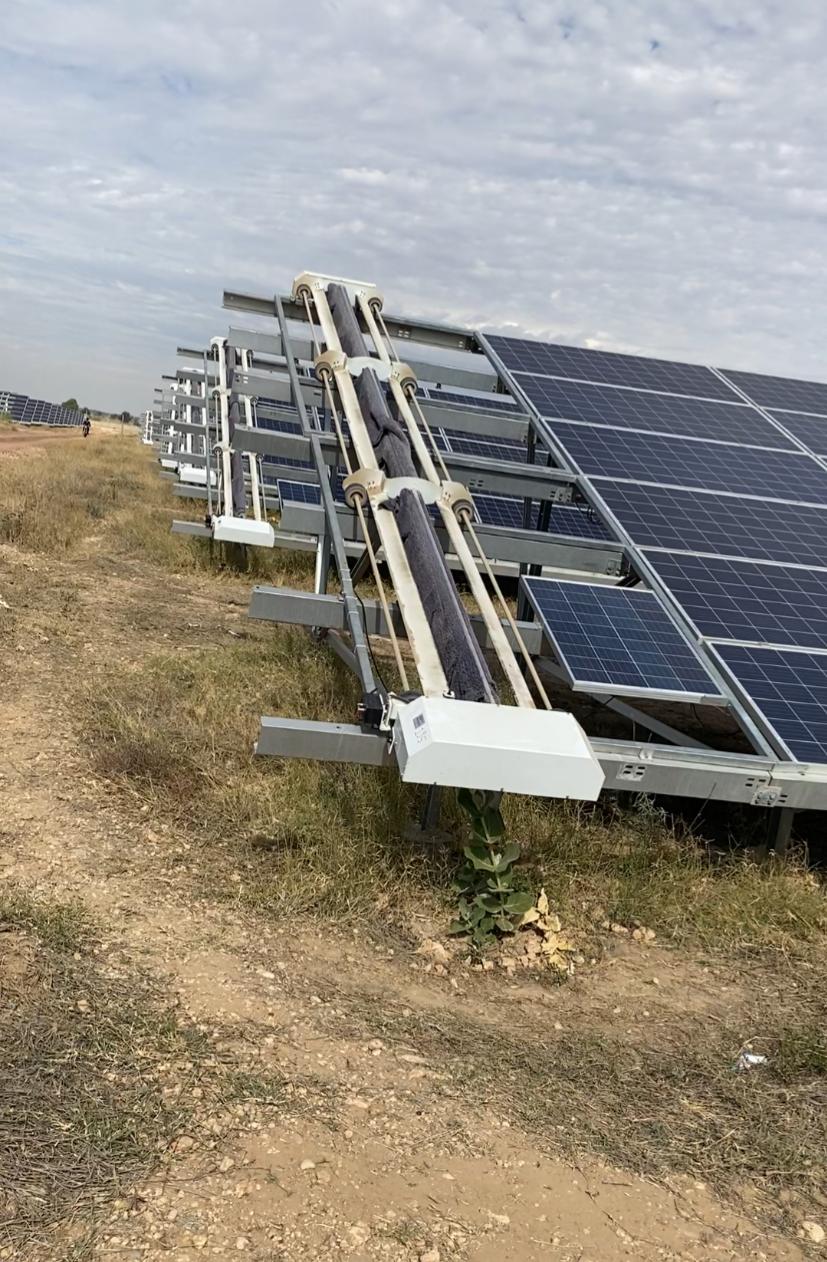

本プログラムは自動化優先です。25台のGLYDEユニット(約0.17台/MW)を、再現性の高い地上設置型アレイに配置し、日没後または日の出前の時間帯にGLYDEの経路をスケジュールしています。Agarの約1.36台/MWの混成フリートと比較して自動化密度が低いのは、ロボットの総数ではなく、列の再現性とブロックの優先順位付けが成果を左右するからです。
MWあたりのロボット台数が少ないことは、洗浄強度が低いことを意味しません。カバー範囲が最適化されていることを意味します。MW単体ではなく、列のキロメートル数とSCADAデータをモデル化してください。
運用リズムと説明責任
NECTYRはフリートの可視化、サイクルスケジューリング、アラート管理を提供します。現場監督者は完了マップ、風による停止、アイドリング傾向を確認します。スケジュールされたサイクルが実行され、故障が発生した場合は現場で一次対応し、経路外の例外については遠隔サポートが支援します。毎週のミーティングで洗浄KPIとインバーターの稼働状況を紐付け、未洗浄ブロックはPR低下を招く前に月末までに再スケジュールされます。
強風時の停止は必須です。ブラシの予防保守はTayproの指定間隔に従います。風下の幹線道路や採石場に隣接するストリングは、汚れが早期に付着するため、優先キューの最上位に置かれます。
洗浄サイクル:スケジューリングと気象対応の停止
TayproのGLYDEフリートは、すべてのモジュールを毎晩洗浄するような単純な運用ではありません。各ユニットはドッキングステーションを備えたアレイに割り当てられ、NECTYRで設定されたピーク発電時間を避けた日没後や日の出前のブロック単位で、水を使わない乾式サイクルを実行します。プラントの調査と季節的な汚れの状況に応じて、月あたりの走行回数が決定されます。Tayproのユーティリティプログラムでは、一般的に月3~10回の乾式洗浄サイクルが標準であり、砂塵シーズンには頻度を高め(例:6~10回)、閑散期には少なく設定されます。詳細は洗浄技術や洗浄サービスのページをご参照ください。
NECTYRのAI/MLを活用したスケジューリングは、天気予報、降雨確率、風速制限、フリートのテレメトリを統合します。効果的な雨が降った後、ロボットは無駄な走行を避けるために停止(スタンバイ)します。砂塵が発生した後は、収益に影響が出る前にPRが回復するようスケジュールが強化されます。オペレーターは強風停止と同じ気象コンテキストを確認でき、判断を伴う上書きを可能にしています。
完了した各自動走行は、固定地上設置テーブル上でのダブルパス乾式サイクルであり、ダスト除去の性能はパフォーマンス手法に基づき「完了サイクルごと」に評価されます。定格効率の向上や、DCテーブル全体の毎日保証されたカバー率とは異なります。
試運転と引き渡し
試運転では、最も汚れの激しいブロックから順にシーケンスを設定し、列の端の旋回、ケーブルゾーン、インバーターヤード付近の接近性を検証しました。また、駐車および充電場所を配置してデッドヘッド時間を短縮しました。技術者は、ベンダーの引き揚げ前に、乾式ブラシのコンプライアンス、故障コード、停止ルールについて訓練を受けました。引き渡しには、経路マップ、エスカレーション連絡先、現地の砂塵の研磨性に合わせたスペアパーツの閾値が含まれています。
ロボティクスは植生管理やサーモグラフィ撮影と並び、一度限りのレトロフィットではなく、O&Mカレンダーの一部として組み込まれました。
水経済とOPEXの物語
報告されている年間2,100万リットルの節水は、ウェット洗浄のベースラインと比較して、給水車の往来、排水処理、洗浄作業と電気メンテナンスの競合を解消します。夜間の乾式ブラシ洗浄は、日中の散水による熱衝撃を回避します。財務部門は、水そのものの節約だけでなく、労働力の安定と発電量の増加を組み合わせて評価すべきです。
管理サービス商用モデル(CAPEXとは異なる)については、ソーラーパネル洗浄サービスをご覧ください。

発電、炭素、財務のストレステスト
サイトから報告された発電量増加は5.63 GWh、2,790トンのCO₂換算削減量です。モデル内で50%から75%のGWh帰属を想定してストレステストを行ってください。ロボット洗浄が依然としてハードルレートをクリアするならば、ビジネスケースは堅牢です。GWhを150 MWの定格容量で割ると強度が示されますが、出力制限を考慮したSCADAによる帰属計算の代わりにはなりません。
ESG審査担当者は水と炭素の数値をO&Mログと併せて使用します。貸し手は洗浄が実際に実行されたことの証明を求めており、NECTYRのエクスポートデータがその問いに答えます。
Tayproケーススタディにおけるピアベンチマーク
比較対象:Bachau DVC(300 MW、172台の自動ロボット):より大規模な自動化事例。
比較対象:Bhadla(300 MW半自動):別の300 MW規模の考え方。
比較対象:Agar(200 MW混成):より高いロボット台数/MWの混成テンプレート。
すべてのプロジェクト、自動、半自動、およびCAPEXギャラリーを閲覧し、モードや調達方法でフィルタリングしてください。
SCADAの相関関係と根本原因の規律
ストリングレベルの傾向は、視覚的な巡回よりも早く汚れの兆候を示します。インバーターのスナップショットとブロック完了のタイムスタンプ(NECTYRより取得)を照合してください。あるブロックが洗浄済みとしてログ記録されているにもかかわらずPRが低い場合は、デフォルトで「どうせ汚れだろう」と決めつけるのではなく、ブラシの摩耗、部分的なカバー範囲、または機器の故障を調査してください。
その規律こそが、年次レビューでロボティクス予算を守るために必要です。
月次季節カレンダー
1月~2月:冬季の乾燥後のブラシ摩耗とサイクル計画を確認。NECTYRや検査ログで風や雨の停止ルールを検証。3月~6月:砂塵のピーク時期。洗浄頻度は優先ブロックに対するスケジュール乾式サイクルの上限に向かう(自動ピアでは通常月6~10回程度)。すべてのモジュールを毎晩網羅するわけではありません。モンスーン移行期:効果的な雨が降った後は洗浄を停止、またはサイクルを軽減。自然による洗浄期間中は検査を重点的に実施。モンスーン後:植生管理や土木工事後に経路を再確認し、次の承認された洗浄期間前にブロックタイマーを更新。
スペアパーツ、訓練、ライフサイクルコスト
ブラシセットと駆動コンポーネントがライフサイクルコストの大半を占めます。3月~6月のピークに合わせてスペアパーツを確保してください。訓練には夜間のシャドーイング、故障ツリー分析、Tayproサポートへのエスカレーションパスを含めます。ターンオーバー計画は重要です。特に少数の自動フリートが優先順位付けを通じてテーブル全体をカバーしなければならない場合に重要となります。
技術、安全性、保証の整合性
乾式洗浄には、OEMの保証ガイダンスに従ったブラシ材質、走行速度、停止ロジックが必要です。洗浄技術をご参照ください。安全性については、インバーターヤード付近の夜間作業、ロックアウト調整をカバーします。ロボットは同じブロック内で通電中のメンテナンス作業と並行して走行させません。
調達チェックリスト
列の再現性マップ、MWあたりのロボット台数の根拠、夜間作業の許容時間帯、モニタリングデータ(NECTYRサンプル)、スペアパーツのリードタイムを請求してください。法務担当者はCAPEX承認前に停止ログと完了のエビデンスを確認する必要があります。
このサイトをベンチマークとして使用すべきなのは?
中規模の地上設置型資産を持ち、自動化対応済みの列があり、ダッシュボードによる説明責任を求めているオーナー(ポータブル機を計画していない屋根上専用サイトは対象外)。
約0.17台/MWで十分か?
SCADAデータと列マップで証明できる場合にのみ十分です。パンフレット上の台数をコピーする前に、このページのピアデータと比較してください。
CAPEX対Opexサービス?
本件はCAPEXです。異なる商用条件での運用管理を希望する場合は、ソーラーパネル洗浄サービスを評価してください。
報告された統計をESG資料へどう変換するか?
監査人がレビューするのと同じ5.63 GWhの前提に基づき、2,100万リットルと2,790 tCO₂eを使用してください。一貫性のないグリッド係数を混ぜないでください。

植生、土木工事、および経路管理
土木工事や植生管理の請負業者が列の近くで作業する場合は、経路マップを管理文書として扱ってください。ジオメトリが変更された後は、承認された洗浄期間前にスケジュールを更新してください。これにより、150 MWのテーブルで「ゴースト洗浄(洗浄の空振り)」や無駄な走行を防止します。
出力制限、熱、夜間優先の規律
夜間優先の洗浄は、日中の放射熱の高い時間帯に技術者がモジュールに近づかないようにし、OEMの洗浄ガイダンスにも適合します。送電制限により時間が圧縮される場合は、風下や限界発電量の高いブロックを優先します。グリッド制限によるスキップは、風による停止と区別して記録してください。
保険および貸し手向け証拠パック
訓練記録、完了エビデンス、風による停止ポリシー、スペアパーツ計画を含めてください。NECTYRのタイムスタンプエクスポートは、口頭での保証以上の洗浄規律を証明します。
10年のO&M計画
ブラシの更新、駆動部の点検、スケジュールのファームウェア管理を計画してください。資本計画は更新費用を確保すべきです。完了履歴は、どの資産が最初にリタイアするかを示します。
ユーティリティ運用との統合
ロボティクスを植生管理、サーマルスキャン、グリッドイベントと整合させてください。ユーティリティ運用のフレームワークをご参照ください。洗浄は静穏な夜間を必要とするため、電気設備チームとロボットチームが競合しないようカレンダーを公開してください。
2024年にNECTYRを導入した中規模自動化参照事例
Chhayanは、2024年に稼働開始した150 MWのラージャスターン州地上設置型プラントで、25台のGLYDE自動ロボット(約0.17台/MW)を採用しています。完全自動、乾式、CAPEX調達であり、NECTYRでバックアップされています。これはBachauの300 MW自動プログラムの中規模版であり、同様の砂塵経路におけるBhadlaの半自動経路と同様のものです。
なぜ150 MWで25台の自動ユニットで十分なのか
列の再現性とブロックの優先順位付けが成果を定義します。NECTYRで完了状況やアイドリング傾向を制御できれば、再現性のあるテーブル上の25台のスケジュールされたGLYDE経路で、砂塵シーズンを通じて高リターンのブロックをサイクルできます。150 MWのオーナーは、SCADAでの証明がない限り、Agarの272台規模の混成強度が必要だと想定すべきではありません。
報告された統計と保守的な財務
2,100万リットルの節水、5.63 GWhの発電量、2,790 tCO₂eは現場からの報告値です。投資委員会に提出する前にGWhをストレステストしてください。自動洗浄のスペックとCAPEXケーススタディと組み合わせて検討してください。
小規模フリートのためのNECTYR KPI
小規模フリートでは、故障が早期に可視化されます(夜間ごとのブロック数、アイドル時間、風停止、反復故障など)。週次レビューで洗浄KPIをインバーター稼働率と紐付けてください。未洗浄ブロックは再スケジュールし、逸話的な議論で終わらせないようにします。
成長するオーナーのためのピアベンチマーク
150 MWから250~300 MWへの拡大を検討しているオーナーは、半自動ポータブル機の追加(SECI-2混成)か、自動化密度を高めること(Bachau)かを研究すべきです。Chhayanは中規模におけるクリーンな自動化ベースラインです。
安全性、植生、10年計画
夜間優先の文化、植生カット後の経路管理、ブラシと駆動部の更新計画は、ベンダーの引き渡し用スライドだけでなく、O&Mハンドブックに盛り込むべきです。プログラムのガバナンスについては企業およびユーティリティ運用のコンテキストをご参照ください。
200~300 MWへのスケールアップの教訓
Chhayanの拡大計画を持つオーナーは、次の段階がGLYDEの自動化密度を高めるのか、不規則なブロックのために半自動ポータブルで保険をかけるのかを早期に決定してください。自動化のみでのスケーリングを前提とする前にSECI-2混成を研究してください。
2024年の試運転:初週からのNECTYR習慣
NECTYRで開始するプラントは、後に監督者を再トレーニングする必要がありません。Chhayanの習慣は、完了ブロック、アイドル時間、風停止、反復故障などのKPIをインバーターミーティングと連動させる週次レビューです。少数のフリートは問題を早く表面化させるため、その利点を活かしてください。
中規模ラージャスターン州での水と労働力の物語
2,100万リットルの節水は、150 MW規模において水ストレスが高い地域では重要です。水そのものだけでなく、労働力の安定と5.63 GWhの帰属シナリオを合わせて財務パックに記載してください。
エグゼクティブが実際に使用する中規模NECTYRダッシュボード
経営層には毎週、完了率、アイドル時間、風による停止時間、反復故障という4つの数字が必要です。ボード向けのO&Mレビューで25台の可視性を活用してください。
モンスーン前の準備チェックリスト
3月前に、ブラシ在庫、ドッキングマップ、技術者のシャドーイング完了状況、スペアパーツのリードタイムを検証してください。
保険と夜間交通の文書化
5.63 GWhのシナリオと併せて、保険審査用の夜間交通計画と停止ポリシーを維持してください。
2024年からのNECTYRを活用した150 MW自動化の規律
Chhayanはクリーンな中規模自動化のリファレンスです。25台のGLYDE、約0.17台/MW、夜間の乾式洗浄、CAPEX、NECTYR。成功の鍵は、SCADAによる証拠なしにロボットを追加することではなく、週次のKPI習慣にあります。
モンスーン前のロジスティクス
ブラシ在庫、ドッキングマップ、新人スタッフの夜間シャドーイング、スペアパーツのリードタイムは3月前に検証必須です。中規模プラントは技術よりもロジスティクスの不備で砂塵シーズンを逃すことが多々あります。
拡張の意思決定ツリー
200~300 MWに向けて、自動化密度を高めるか、半自動の保険(SECI-2)か、自動化メガリファレンス(Bachau)かを選択してください。ブロックリストなしでAgarのロボット台数/MWをコピーしないでください。
財務およびESGパッケージング
5.63 GWhを保守的にモデル化し、2,100万リットルを労働力安定性のスライドと組み合わせてください。ピアのコンテキストについてはCAPEXギャラリーと自動化ギャラリーを使用してください。
保険の文書化
夜間交通計画、訓練出席、停止ポリシー、NECTYRサンプルは、単なる発電統計以上に運用上の成熟度を保険会社に証明します。
拡張運用FAQ
150 MWに25台のロボットで十分か?
はい。列が再現可能でNECTYRで完了状況が見えている場合に限ります。SCADAの証明なしにAgarの台数/MWをコピーしないでください。
モンスーン前に重要なチェック項目は?
ブラシストック、ドッキングマップ、新人の夜間シャドーイング、スペアパーツのリードタイム。
中規模自動化の習慣
25台のGLYDEロボットは、3月前にNECTYRのブロックタイマー、気象停止、スペアパーツのロジスティクスが成熟していれば成功します。経営層の週次レビュー:完了率、アイドル時間、風停止時間、反復故障。
200 MWへの拡大は、AgarのSCADA証明なしの272台という強度ではなく、SECI-2の混成保険とKMFの自動化密度の比較を推奨します。
150 MWからの拡大:自動化か混成かの意思決定ツリー
200~300 MWを計画しているオーナーは早期に決定してください。再現性のある列にGLYDEの自動化密度を高めるか、不規則なブロックのためにNYUMAポータブルを追加するかです。自動化のみでの拡大を想定する前にSECI-2混成を、列が端から端まで成熟している場合はBachauを研究してください。
2024年試運転からのNECTYRの習慣
Chhayanの利点は、初週からテレメトリを導入したことです。完了率、アイドル時間、風停止、反復故障をインバーター会議でレビューします。25台のロボットは故障を迅速に可視化します。3月の砂塵ピーク前にその信号を活用してください。
モンスーン前のブラシPMとドッキングマップ
モンスーン前チェックリスト:ブラシ在庫、土木工事後のドッキングマップ更新、技術者のシャドーイング完了、スペアパーツのリードタイム。夜間交通計画と停止ポリシーは、5.63 GWhのシナリオと併せて保険パックに含めてください。
150 MWにおける水資源保護の物語
2,100万リットルの節水は、給水車経済が既にO&Mを圧迫しているラージャスターン州の帯水地域でのESG水スライドをサポートします。水だけではなく、労働力の安定性とGWh帰属の組み合わせで提示してください。
25台のロボットのための10年更新計画
ブラシと駆動部の更新計画は、ベンダーの引き渡しスライドだけでなく、名前付きのオーナーと予算項目を添えてO&Mハンドブックに入れてください。砂塵が研磨性であれば、少数のフリートでも3月~6月にブラシは早く摩耗します。
ボードレベルのKPIスライド
経営層には毎週NECTYRから4つの数字が必要です:完了率、アイドル時間、風停止時間、反復故障。それらを同じスライドでインバーター稼働率と紐付けてください。洗浄はメンテナンスの脚注ではなく、発電プログラムです。
中規模自動化拡大のガードレール
GLYDEユニットを25台以上追加する前に、フルダストシーズンを通じて完了率とアイドル傾向が制御されていることを示すSCADAの証明を要求してください。証明なしの拡大は、Agarの列再現性を持たずにAgarの強度を複製するだけになります。
スペアパーツのリードタイムとドッキング更新を、インバーターPMと同じO&Mハンドブックに記録してください。Chhayanの小規模フリートはギャップを早期に可視化させます。
NECTYRエグゼクティブレビューテンプレート
週次テンプレート:スケジュールされた窓ごとの完了ブロック数、気象原因以外のアイドル時間、風停止時間、ロボットごとの反復故障。洗浄が発電トピックであり続けるよう、テンプレート結果をインバーター稼働率の議事録と紐付けてください。
モンスーン前:ブラシ在庫、土木工事後のドッキングマップ、新人シャドーイング、保険用夜間交通文書を5.63 GWhシナリオと併せて検証してください。
成長するオーナーのためのChhayan拡大の物語
150 MWから250~300 MWに移動するオーナーは早期に決定を下すべきです:GLYDEの自動化密度を高めるか、NYUMAのポータブル保険を追加するか。SECI-2混成とBachau自動化を列マップとともに研究してください。
25台のロボットはNECTYRの故障を迅速に可視化します。2024年の稼働開始後の最初の完全なダストシーズンを通じて週次のKPIレビューを活用してください。
ESGパックには、給水車ベースラインを用いた2,100万リットルと、50%および75%帰属の5.63 GWhを併記してください。
中規模自動化O&Mハンドブックのトピック
ハンドブックのトピック:ドッキングマップ更新、ブラシ再注文の閾値、技術者のシャドーイング、インバーターヤード付近の夜間交通、3月前のNECTYR停止ドリル。少数のフリートは問題を早期に表面化させるため、ボードレビューにおいてそれを利点として扱ってください。
KMF 75 MW自動とSoyegaon 100 MW混成は、列の再現性とダスト回帰期間を正規化した後にのみ比較してください。
Chhayan 2024 NECTYR導入付録
導入付録:週次エグゼクティブレビューの4つのKPI、モンスーン前スペアチェックリスト、SCADA証明なしに混成ピアのロボット台数/MWをコピーする前の拡大意思決定ツリー。
給水車ベースラインを用いた2,100万リットルと、50%および75%帰属の5.63 GWhを、貸し手向けワークブックのタブに記載してください。
中規模ラージャスターン州でのインバーター相関リズム
月次のインバーターワークショップで、風下ブロックの負荷スナップショットとNECTYR完了率を照合してください。洗浄記録後もPRが低い場合は、気象を理由にする前にブラシ摩耗や部分的なカバー範囲をエスカレートしてください。25台のGLYDEユニットは、監督者が洗浄をメンテナンスの脚注ではなくボードスライド上の発電プログラムとして扱う場合に成功します。
Chhayan 25台ロボットのボードリズム
ボードリズム:週次の4つのNECTYR KPI、月次のインバーター相関、O&Mリードが署名したモンスーン前チェックリスト、制御された完了率とアイドル傾向の1フルシーズンが過ぎるまで拡大を保留。
Chhayan拡大保留ルール
週次エグゼクティブレビューにおいて制御されたNECTYR完了状況とアイドル傾向が1フルシーズン証明されるまで、ロボットの拡大は行わない。
2,100万リットルを次回の貸し手更新時に給水車ベースライン文書とセットにしてください。
Chhayan年次NECTYRレビューパック
年次パック:4つのKPI傾向チャート、モンスーン前チェックリスト完了、NECTYRサンプルの1週間、および2,100万リットルを同じ前提条件で設定した5.63 GWhストレステスト。
Chhayan貸し手更新用パラグラフ
更新用文書:NECTYR KPI傾向、モンスーン前チェックリスト、および2,100万リットルを同じ前提条件とした、50%および75%帰属での5.63 GWh。
Chhayan運用終了基準
終了基準:NECTYR 4-KPI週次レビュー、インバーター相関ワークショップ、モンスーン前スペアパーツ署名、完了制御が証明されるまでの拡大保留。ESG更新では、給水車ベースラインを添付し、同じ前提条件で2,100万リットルと5.63 GWhを使用する。
Chhayanの承認
承認には、25台のGLYDEユニットを超える拡張の前に、NECTYR KPIの制御が1フルシーズン必要です。
運用エビデンスの要約
オーナーは、報告された節水、発電、炭素統計を現地のSCADAおよび関税と照合してください。本ケーススタディをパフォーマンス手法、プロジェクトハブ、およびROI計算ツールと組み合わせて調達パックを構築してください。プラント全体の毎日洗浄ではなく、サイクルスケジューリングと気象対応の停止が、Tayproユーティリティプログラムを定義します。
投資委員会に提出する前に、ブロックレベルの洗浄エビデンス、保守的なGWh帰属、ピアベンチマークをプロジェクトハブで検証してください。
投資委員会に提出する前に、ブロックレベルの洗浄エビデンス、保守的なGWh帰属、ピアベンチマークをプロジェクトハブで検証してください。
投資委員会に提出する前に、ブロックレベルの洗浄エビデンス、保守的なGWh帰属、ピアベンチマークをプロジェクトハブで検証してください。
結論
この150 MWラージャスターン州のケーススタディは、2024年にNECTYRを初日から導入した中規模自動GLYDEプログラム(25台のロボット、完全自動、CAPEX所有、年間2,100万リットルの節水、5.63 GWh、2,790 tCO₂e)を示しています。貴社のデータで検証し、調達パック作成時にはプロジェクトハブ、計算ツール、およびピアリンクを使用してください。
